Artikel — Pelaksanaan di kota

Pekerjaan Pondasi di Jalan yang Tetap Dibuka

Pekerjaan pondasi paling sulit bukan yang tanahnya paling keras, melainkan yang lokasinya tidak bisa ditutup. Jalan tetap harus dilewati, penghuni sekitar tetap beraktivitas, dan kabel serta pipa milik orang lain ada di bawah titik yang akan digali. Artikel ini merangkum cara pekerjaan seperti itu dijalankan — dari pembagian segmen sampai keselamatan pengguna jalan.

Tim Engineering PT Alpha Konstruksi Nusantara · · 7 menit baca

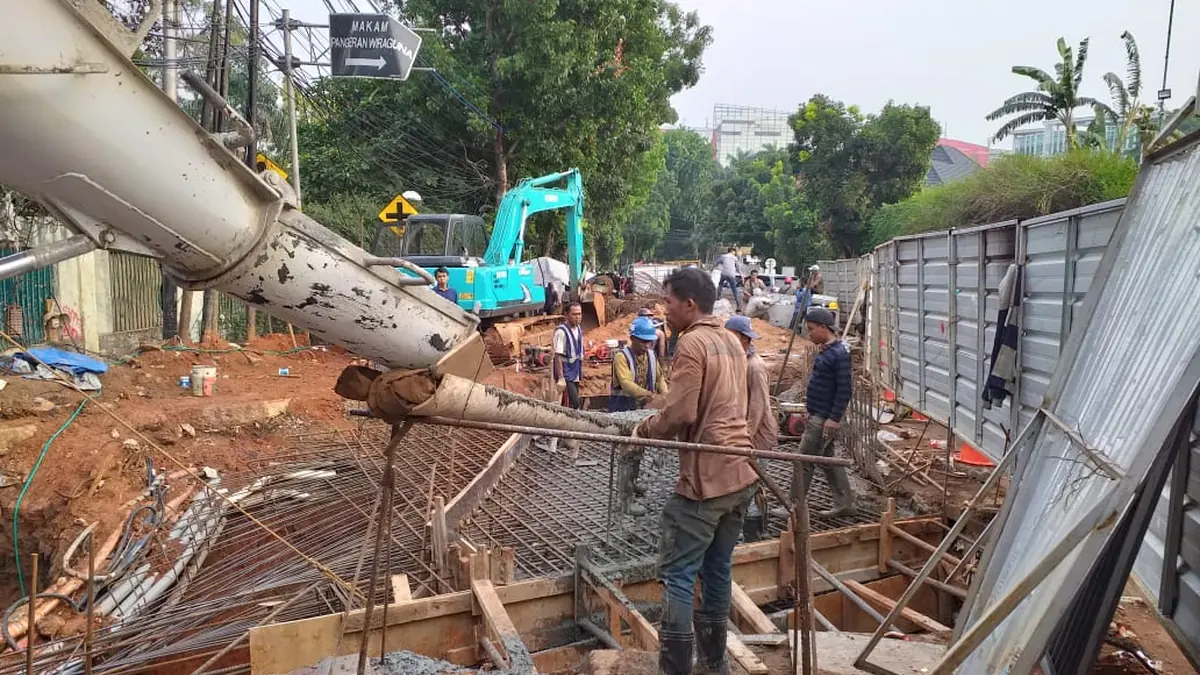

Pekerjaan pondasi di badan jalan dengan pagar pengaman, pompa beton, dan lalu lintas yang tetap berjalan di sisi lain
Fig. 01 — Satu segmen dikerjakan, sisanya tetap dilewatiJakarta

Di lahan kosong, urutan pekerjaan ditentukan oleh alat dan cuaca. Di badan jalan, urutannya ditentukan oleh hal lain: siapa yang harus tetap bisa lewat, apa yang tertanam di bawah, dan jam berapa pekerjaan boleh berisik. Pondasinya sendiri sering kali justru bagian yang paling mudah diprediksi.

Uraian di bawah ini berangkat dari pekerjaan terowongan penghubung Australian Independent School di Jalan Pejaten Barat, Jakarta — jalan yang tidak pernah ditutup sepanjang pelaksanaan, dengan sekolah yang tetap beroperasi di kedua sisinya.

1. Jalan dibagi menjadi segmen, bukan dikerjakan sekaligus

Kunci utamanya ada di sini. Jalan dipecah menjadi beberapa segmen, dan hanya satu segmen yang dibuka pada satu waktu. Setiap segmen menjalani siklus penuh — pengeboran tiang, galian, pemotongan kepala tiang, capping beam, sampai pengaspalan kembali — sebelum segmen berikutnya dibuka.

Akibatnya, total waktu proyek menjadi lebih panjang daripada mengerjakan semuanya serentak. Itu harga yang dibayar agar jalan tidak pernah putus. Konsekuensi ini perlu disepakati di awal, karena berpengaruh langsung pada jadwal dan biaya.

2. Apa yang ada di bawah jalan harus dipetakan lebih dulu

Di bawah badan jalan kota biasanya berjejalan kabel listrik, kabel telekomunikasi, pipa air, dan kadang pipa gas — sebagian tidak tercatat di gambar mana pun. Menabraknya bukan sekadar merusak; listrik padam atau air mati di satu kawasan bisa menghentikan pekerjaan berhari-hari, selain menimbulkan tanggung jawab ganti rugi.

Karena itu, sebelum alat berat masuk, dibuat galian uji (test pit) secara manual di titik-titik rencana untuk memastikan apa yang ada di bawah. Utilitas yang ditemukan lalu digantung, dilindungi, atau dipindahkan bersama pemiliknya — bukan diputuskan sendiri di lapangan.

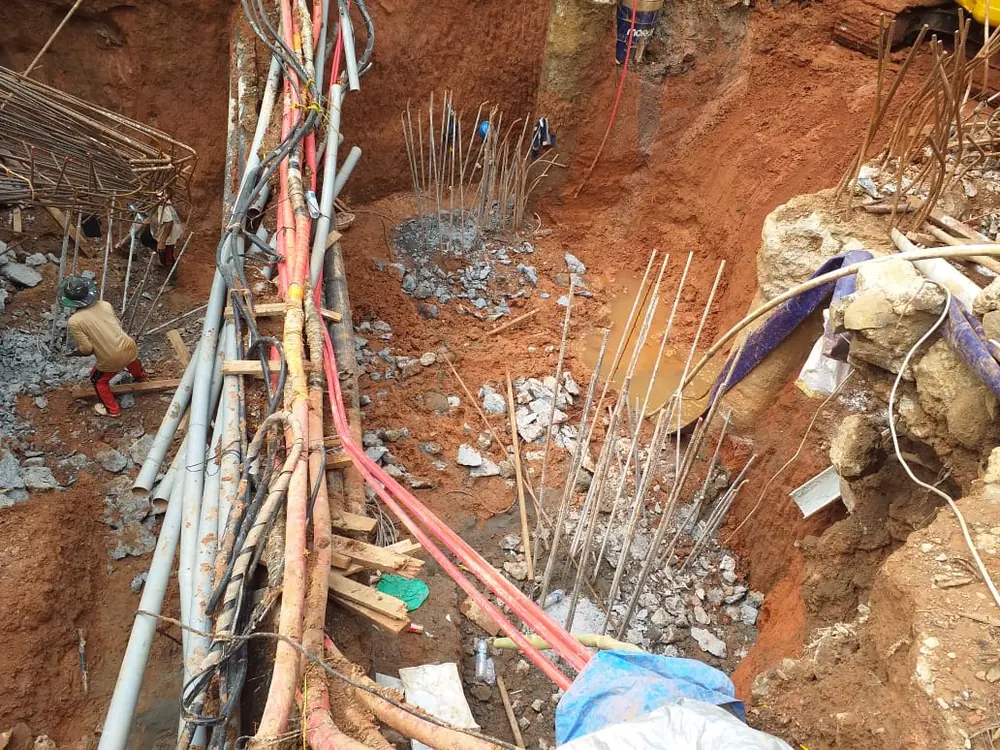

Berkas kabel dan pipa eksisting menyilang di atas galian, digantung agar tetap aman selama pekerjaan
Fig. 02 — Utilitas eksisting digantung melintasi galianJakarta

Pekerjaan galian di sekitar utilitas dikerjakan manual, dibantu alat hanya untuk mengangkut tanahnya. Lebih lambat, tetapi ini satu-satunya cara yang wajar di tempat yang isinya tidak sepenuhnya diketahui.

3. Metode pondasi dipilih karena getarannya, bukan kecepatannya

Di jalan yang diapit bangunan dan utilitas, tiang pancang praktis tidak masuk hitungan: getarannya merambat ke bangunan sekitar dan ke pipa di bawah tanah. Tiang bor — bored pile untuk pondasi, soldier atau secant pile untuk dinding penahan galian — dikerjakan tanpa pemukulan, sehingga bisa dipasang menempel ke bangunan yang sudah berdiri.

Dinding penahan galian juga menentukan lebar area kerja. Dengan dinding tiang bor yang menahan tanah secara tegak, galian tidak perlu dibuat melandai, dan sisa badan jalan tetap bisa dipakai kendaraan.

4. Jam kerja mengikuti jam jalan, bukan sebaliknya

Sebagian pekerjaan dipindahkan ke malam hari: pengecoran yang membutuhkan truk mixer berjejer, pengangkutan tanah galian, dan penutupan pelat baja di atas galian. Alasannya sederhana — pada jam tersebut jalan lebih lengang dan kendaraan proyek tidak menambah kemacetan.

Namun kerja malam bukan pilihan bebas. Ada batas kebisingan, ada warga yang tidur di sekitar lokasi, dan ada aturan daerah mengenai jam operasional kendaraan berat. Karena itu pembagiannya perlu disepakati sejak awal, bersama pengelola jalan dan warga setempat, bukan diputuskan sepihak saat pekerjaan sudah berjalan.

5. Air selalu datang lebih cepat daripada yang diperkirakan

Galian di badan jalan menerima dua sumber air sekaligus: air tanah dari bawah, dan air permukaan dari jalan itu sendiri setiap kali hujan. Saluran kota di sekitarnya sering kali sudah terpotong oleh galian, sehingga airnya justru mengalir masuk.

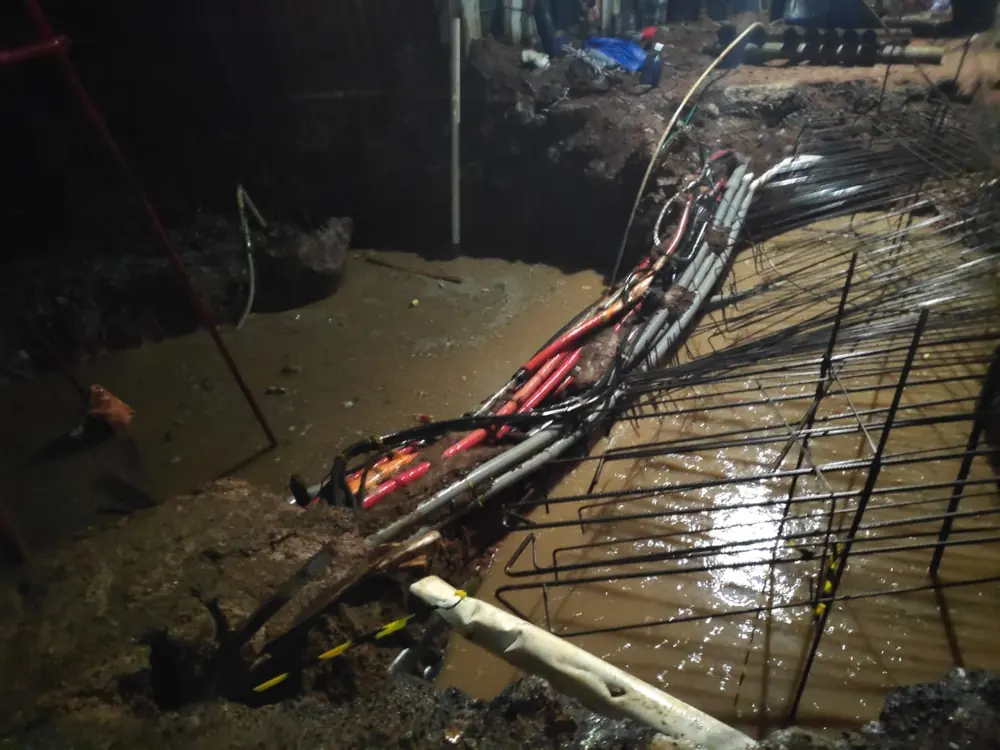

Galian tergenang air pada malam hari, dengan tulangan dan utilitas yang terekspos
Fig. 03 — Genangan setelah hujan, dipompa sebelum pekerjaan dilanjutkanJakarta

Penanganannya bukan sekadar menyiapkan pompa. Saluran eksisting perlu dialihkan sementara agar tetap mengalir, sumuran dan pompa dijaga siaga di dasar galian, dan pada kondisi muka air tanah tinggi, dewatering direncanakan dari awal — bukan dipanggil setelah galian terendam.

6. Keselamatan pengguna jalan adalah bagian dari pekerjaan

  • Pagar rapat, bukan pita pembatas. Di jalan aktif, batas area kerja harus berupa pagar yang tidak bisa ditembus kendaraan atau pejalan kaki yang lengah.
  • Penerangan dan rambu. Terutama di malam hari, pada peralihan lebar jalan dan di mulut galian.
  • Jalur pejalan kaki. Sering terlupakan. Bila trotoar ikut tergali, harus ada jalur pengganti yang aman, bukan sekadar menyuruh orang berjalan di badan jalan.
  • Pelat penutup galian. Galian yang belum selesai ditutup pelat baja di luar jam kerja agar jalan bisa dipakai kembali.
  • Kebersihan roda dan badan jalan. Lumpur yang terbawa keluar membuat jalan licin — ini sumber kecelakaan yang paling sering diabaikan.

7. Perizinan dan koordinasi bukan urusan belakangan

Pekerjaan di badan jalan menyentuh banyak pihak: pengelola jalan, kepolisian untuk pengaturan lalu lintas, pemilik utilitas, serta warga dan pengelola bangunan di sekitarnya. Rencana pengalihan lalu lintas, jadwal per segmen, dan jalur keluar-masuk kendaraan proyek sebaiknya sudah disepakati sebelum alat pertama datang.

Di proyek AIS, jadwal per segmen disusun justru supaya akses sekolah dan lalu lintas dua arah tidak pernah terputus — pembagian segmennya mengikuti kebutuhan itu, bukan kenyamanan alat.

Yang perlu disiapkan sebelum memulai

  • Gambar utilitas eksisting dari setiap pemiliknya, dilengkapi galian uji di lapangan.
  • Rencana pembagian segmen beserta siklus kerja tiap segmen.
  • Rencana pengalihan lalu lintas dan jalur pejalan kaki pengganti.
  • Kesepakatan jam kerja, termasuk pekerjaan malam.
  • Rencana penanganan air: saluran sementara, pompa, dan kebutuhan dewatering.
  • Titik cuci roda dan rencana pembuangan tanah galian.

Enam hal itu yang menentukan apakah pekerjaan berjalan mulus atau berhenti di minggu kedua. Kalau proyek Anda berada di lokasi seperti ini, kirimkan gambar situasi dan data tanahnya — kami bantu susun urutan kerjanya lebih dulu, sebelum bicara alat.

Artikel Lainnya

Semua artikel

Diskusikan kebutuhan Anda

Belum yakin metode pondasi yang cocok? Ceritakan saja kondisi lapangan Anda — tim engineering kami senang membantu, tanpa komitmen apa pun.

WhatsApp: +62 811-902-590 Unduh Company Profile PDF · 3 MB
Kantor
Ruko Asia Tropis blok AT12 no. 21, Kota Harapan Indah, Kab. Bekasi
Lihat di Google Maps →
Jam Operasional
Senin–Jumat 10.00–17.00 WIB
Sabtu 10.00–12.00 WIB
Minggu dan hari libur nasional tutup
Telepon Kantor
(021) 8889 8292
WhatsApp / Ponsel
+62 811-902-590
